Alt, aber wertvoll? Warum ausgediente Windparks bei Investoren so gefragt sind

18.09.2026

Viele Jahre lang liefern deutsche Windparks zuverlässig Strom. Doch je näher der Ablauf der EEG-Förderung rückt, desto mehr schmilzt auch der Wert der Anlagen dahin. Und nicht zuletzt, weil längst Rücklagen bereitliegen, wirkt der Rückbau wie der selbstverständliche letzte Schritt. Bevor der erste Rotor aufhört, sich zu drehen, lohnt sich allerdings eine Frage, die vielen Betreibern nicht sofort in den Sinn kommt: Was wäre der Standort wert, wenn dort eine neue Anlagengeneration in den Dienst treten würde?

Wenn der Rückbau mehr kostet, als die Rücklage hergibt

Zum Lebensende eines Windparks wird es noch mal laut. Schwerlastkräne rollen an, die Anlagen werden Stück für Stück zerlegt, Tieflader karren Rotorblätter und Turmsegmente ab. Anschließend geht es an Hunderte Tonnen Stahlbeton aus den Fundamenten, und auch die Kabeltrassen müssen noch aus dem Boden entfernt werden. Nach vielen Wochen des Rückbaus soll die Fläche aussehen, als hätte hier nie ein Windrad gestanden.

Das kostet einiges. Aus rund tausend Rückbauanalysen, die mit dem digitalen Rückbau-Rechner auf der Windindustrie-Plattform wind-turbine.com durchgeführt wurden, errechnet sich im Schnitt eine Summe von 137.428 Euro netto – je Anlage. Dieser Wert schwankt je nach Fundamenttyp und Zugänglichkeit des Standorts erheblich. Besonders die glasfaserverstärkten Rotorblätter, für die es bislang kaum wirtschaftliche Recyclingwege gibt, treiben die Entsorgungskosten.

Und diese Schlussrechnung lässt sich nicht umgehen: § 35 Abs. 5 BauGB verpflichtet zum vollständigen Rückbau der Windenergieanlage samt Beseitigung der Bodenversiegelung. Nur allzu oft stellen Betreiber fest, dass die Rückbausicherheit, die sie zu Beginn pauschal bemessen hinterlegt haben, die realen Kosten nicht deckt.

Aus einem Minus kann ein Plus werden

Die reinen Rückbaukosten sind allerdings nur die eine Hälfte der Geschichte. Schließlich fragen sich viele Betreiber, was denn noch insgesamt an Wert in ihrem Windpark steckt. Springt vielleicht noch etwas heraus? Diese Frage beantwortet seit Anfang 2026 das Wertermittlungs-Tool von wind-turbine.com, indem es den ganzen Park über sein Restleben hinweg bewertet: Stromerlöse, Betriebskosten, Pacht, Steuern, Jahr für Jahr — und am Lebensende gegengerechnet mit dem Restwert der Anlage und eben jenen Rückbaukosten.

Bei den ältesten Turbinen frisst der Rückbau die nach heutigen Maßstäben verhältnismäßig schmalen Resterträge mitunter ganz auf. Dann steht am Ende der Wertermittlung ein Minus. Ein Beispiel: Die Enercon E-40, das auf der Plattform am häufigsten nachgeprüfte Modell, kommt im Schnitt auf minus 24.895 Euro. Auf dem Papier müsste ihr Eigentümer Geld mitbringen, um sie loszuwerden.

Doch aus einem Minus kann auch ein Plus werden. Während sich viele Betreiber über den Abriss und die Kosten dahinter Gedanken machen, suchen immer mehr Investoren und Projektierer nach eben solchen Standorten – Windparks, deren Laufzeitende kurz bevorsteht. Das klingt im ersten Moment widersinnig. Warum sollte jemand freiwillig für einen Windpark zahlen wollen, der in der Bewertung ins Minus gerutscht ist?

Die Antwort liegt auf dem Boden, auf dem die Anlagen stehen. Die alten Maschinen selbst sind Nebensache. Das eigentlich Knappe sind lukrative Windstandorte. Logischerweise wurden zu Beginn des EEG-Booms die windreichsten Flächen zuerst bebaut. Ein bestehender, bewährter Windstandort bringt alles mit, worauf es ankommt: erschlossene Wege, einen fertigen Netzanschluss, eine Genehmigungshistorie.

Dazu kommt die moderne Windtechnik. Wo vor zwanzig Jahren beispielsweise sechs Anlagen mit je 1,5 Megawatt standen, liefern heute drei moderne mit je über sechs Megawatt ein Vielfaches an Strom. Die Interessenten von heute rechnen also mit dem Ertrag, den der Standort nach einem Repowering abwirft – und so wird aus dem Minus in der Bewertung schnell ein sattes Plus.

Entsprechend ist um solche Flächen längst ein Wettbewerb entstanden. Institutionelle Investoren, Fonds und Projektierer sondieren den Markt, und wer einen aussichtsreichen Standort zuerst sichert, ist im Vorteil. Zumal die Zeit läuft. Für das Repowering an bestehenden Standorten gilt eine planungsrechtliche Erleichterung, befristet bis Ende 2030. Weil ein Genehmigungsverfahren Jahre dauert, wird dieses Fenster von Monat zu Monat enger. Je später ein Betreiber sich mit dem Wert seines Standorts befasst, desto vorsichtiger kalkulieren mögliche Käufer.

Passt das Repowering auf den Standort?

So gut all das auch klingt: Nicht jeder alte Standort lässt sich beliebig neu bebauen. Ob es geht, entscheidet sich an ein paar Fragen, die ein Betreiber besser früh kennt. Die erste ist der Abstand zur Wohnbebauung. Eine bundesweit einheitliche Regel gibt es dazu nicht. Jedes Land handhabt es mit der Abstandsregelung anders – mancherorts über feste Meterwerte, in Bayern dagegen über das Zehnfache der Anlagenhöhe. Weil moderne Anlagen weit höher sind als die Pioniergeneration und im Verfahren strengere Schallanforderungen erfüllen müssen, findet auf mancher Fläche, auf der einst kleine Anlagen standen, keine moderne mehr Platz.

Die zweite Frage wiegt schwerer: Dürfte auf Ihrem Standort heute überhaupt noch gebaut werden? Nach einer Analyse des Umweltbundesamts steht rund die Hälfte der Altanlagen außerhalb der planungsrechtlich ausgewiesenen Flächen. Für diese Standorte hat der Gesetzgeber die befristete Privilegierung geschaffen: Nach den §§ 245e und 249 BauGB bleibt das Repowering dort bis zum 31. Dezember 2030 zulässig, auch wenn eine Konzentrationsplanung die Windenergie im Umfeld sonst ausschließt. Nach der Frist gilt die Positivplanung, und gebaut wird nur noch auf ausgewiesenen Windenergieflächen.

Dieser Rahmen verschiebt sich gerade. Am 27. Mai 2026 hat das Kabinett die Modernisierung des Baurechts beschlossen, die Privilegierung wandert in den neuen § 236 BauGB und bekommt feste Bedingungen:

  • Die Altanlage steht außerhalb eines Windenergiegebiets nach WindBG.
  • Die neue Anlage entsteht höchstens zwei Gesamthöhen vom alten Standort entfernt.
  • Sie wird binnen 48 Monaten nach dem Rückbau der Altanlage errichtet.

Am 23. September 2026 hört der Bauausschuss des Bundestages die Sachverständigen zum Entwurf an (BT-Drucksache 21/6588), in Kraft treten soll das Gesetz am 1. Januar 2027. Wer noch nach den heutigen, weiter gefassten Regeln repowern will, reicht den vollständigen Genehmigungsantrag besser vorher ein. Für viele Vorhaben rückt der Stichtag damit von 2030 auf Ende 2026 vor.

Manchmal löst sich die Standortfrage, indem die neue Anlage ein Stück versetzt entsteht – im zulässigen Rahmen, künftig höchstens zwei Gesamthöhen. Passt auch das nicht, bleibt vom Standort planungsrechtlich wenig übrig.

Doch selbst wenn eine alte Anlage die heutigen Grenzwerte längst reißt, ist der Standort nicht automatisch verloren. Beim Repowering läuft ein Änderungsgenehmigungsverfahren, und dabei greift die sogenannte Delta-Prüfung: Sie verlangt allein, dass die neue Anlage die Lage gegenüber dem Altzustand verbessert. Ob sie jeden heutigen Grenzwert von null an einhält, ist dafür zweitrangig. Ein Standort, der aktuell über der Norm liegt, ist damit also noch lange nicht aus dem Rennen.

Die verbindliche Antwort auf all das gibt am Ende ein Genehmigungsverfahren mit Gutachten. Allein das zieht sich oft über zwölf bis achtzehn Monate. Ob sich der lange und teure Weg lohnt, lässt sich aber schon vorher aus den Standortdaten abschätzen.

Bevor Sie einen Gutachter beauftragen: nutzen Sie unseren Repowering-QuickCheck

Erst im August hat wind-turbine.com die Ertragshistorie jeder Anlage seit 2019 auf einen Klick sichtbar gemacht. Jetzt geht es an die Frage, die sich viele Betreiber stellen: Bietet der Standort das Potenzial für eine neue Anlagengeneration?

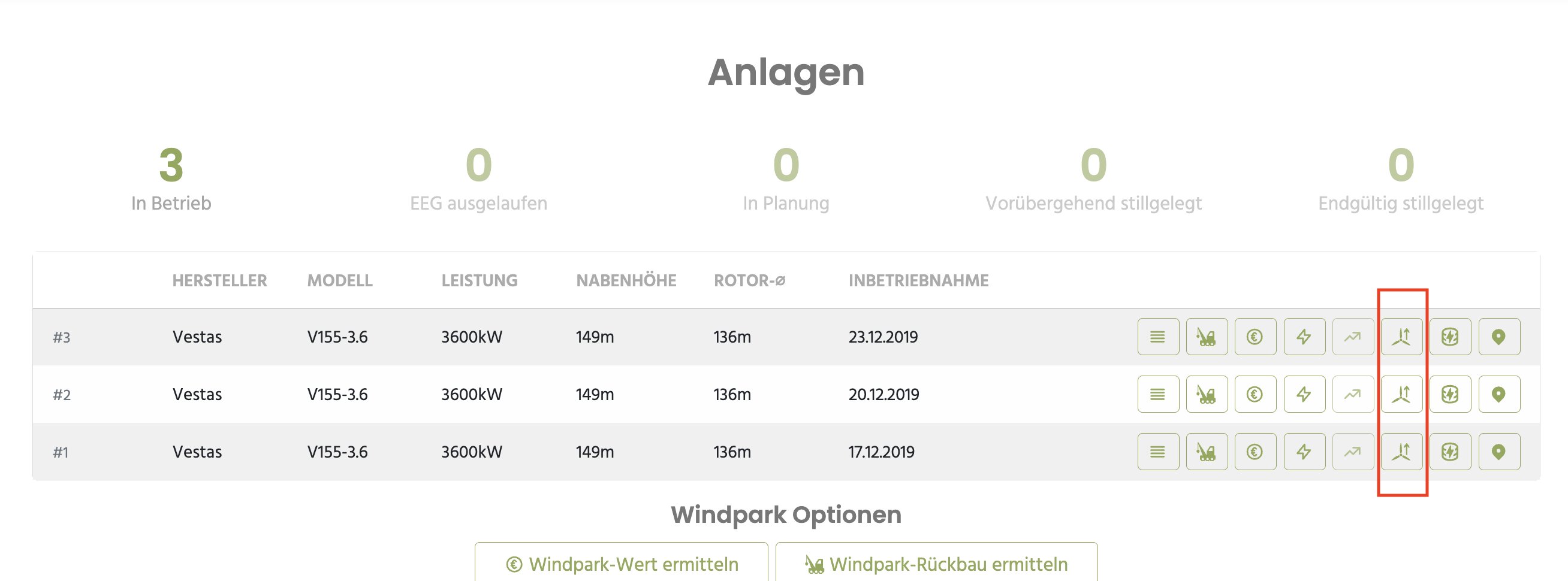

Eine erste schnelle Vorprüfung zu dieser Antwort liefert ein Werkzeug auf wind-turbine.com: der Repowering-QuickCheck. Er sitzt in Form eines Buttons im Steckbrief jeder Anlage, erreichbar über die Windkraftanlagen-Karte und das Betreiberverzeichnis. Sie suchen Ihre Anlage, klicken auf den QuickCheck-Button und lesen das Ergebnis ab.

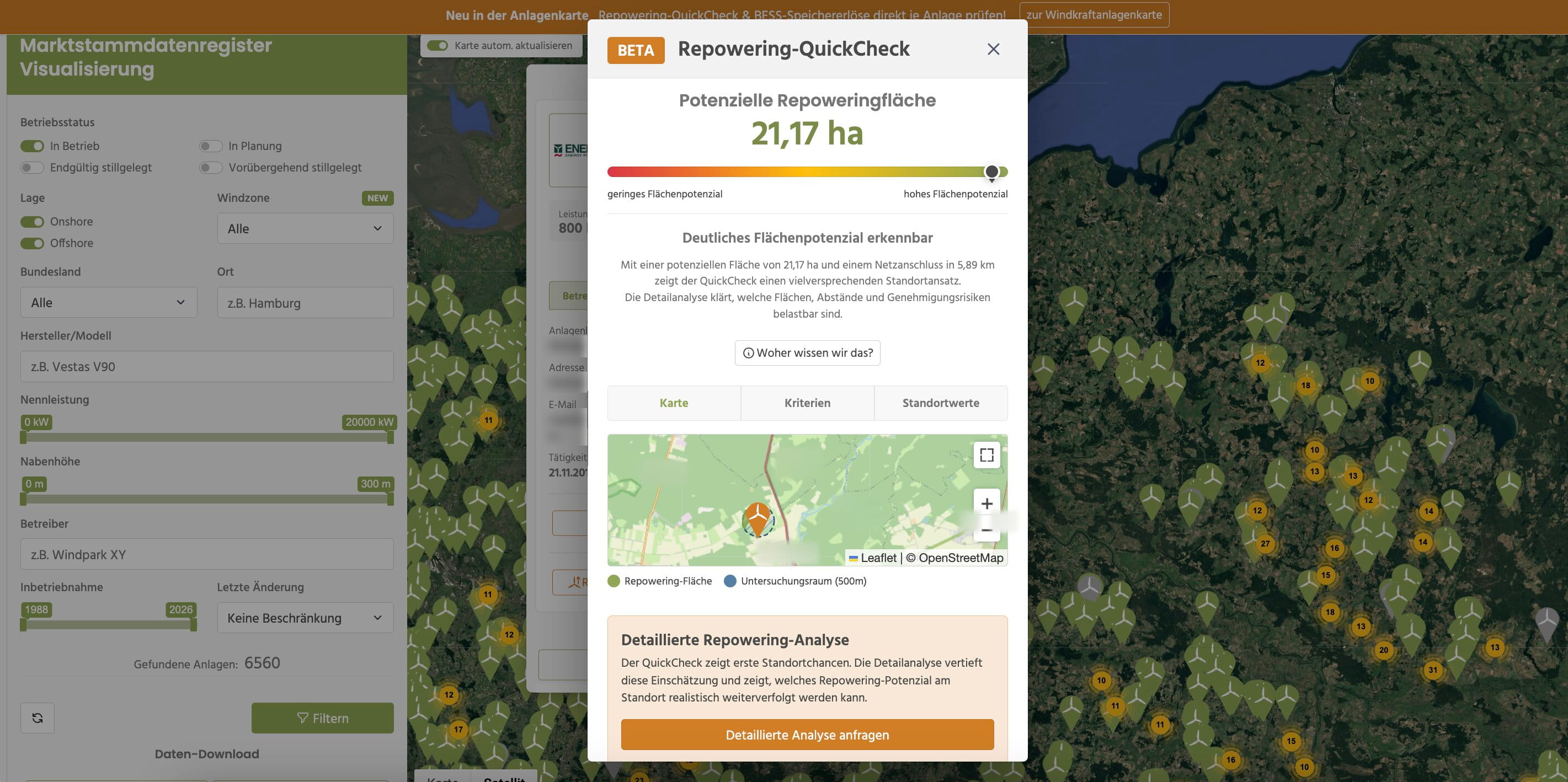

Das Tool rechnet mit einer Annahme: eine neue Anlage von 250 Metern Gesamthöhe. Daraus ergibt sich der 2H-Radius von 500 Metern um den Altstandort, eine Fläche von rund 78 Hektar. Innerhalb dieses Kreises zieht der QuickCheck ab, was einer Neuanlage im Weg steht — um jedes Wohngebäude aus den ALKIS-Daten des Bundeslands einen Puffer von 900 Metern, dazu FFH-, Vogelschutz- und Naturschutzgebiete. Was übrig bleibt, erscheint als Repowering-Fläche in Hektar auf der Karte.

Die Geodaten dafür liefert unser Partner, die rkDrei GmbH aus Potsdam, Experte für Wind- und Solarprojektierung, Digitalisierung und Geodatenmanagement — dieselbe Firma, die schon die Jahreserträge-Zeitreihen für wind-turbine.com aufbereitet. Für den QuickCheck führt rkDrei ALKIS-Wohnbebauung, Schutzgebietskulissen, MaStR-Anlagenstandorte und OSM-Umspannwerke zu einem Ampelbild je Kriterium zusammen.

„Mit dem Repowering-QuickCheck prüfen wir nach dem Ampelsystem um jede WEA einen 500-m-Umkreis – das ist eine ca. 78 ha große Fläche – hinsichtlich der Abstände zur Wohnbebauung, relevanter Schutzgebiete sowie weiterer WEA. Es wird auch gleich nach dem nächstgelegenen 110-kV-Umspannwerk geschaut. Zeitnah bauen wir auch die Prüfung hinsichtlich Beschränkungen durch die Luftfahrt ein. Beim sich optional anschließenden Repowering-DeepCheck kommen neben dem genaueren Blick auf diese Kriterien zum Beispiel die Prüfung der aktuellen Regional- und Bauleitplanung oder der Flurstücksstruktur hinzu", sagt Lars Roskoden, Geschäftsführer der rkDrei GmbH.

Jedes Kriterium bekommt seine eigene Ampel. Bei Wohnbebauung und Schutzgebieten steht Grün, solange mindestens ein Drittel des Umkreises frei bleibt; Rot bei weniger als drei Hektar. Weitere Anlagen laut MaStR im 500-Meter-Radius färben das Kriterium gelb — häufig gehören sie demselben Betreiber, der ohnehin den ganzen Park repowern möchte. Beim Netzanschluss zählt die Luftlinie zum nächsten 110-kV-Umspannwerk: unter sieben Kilometern grün, über vierzehn rot.

Zwei Dinge sollten Sie beim Lesen mitdenken. Grün bei Wohnbebauung und Schutzgebieten heißt noch nicht, dass unterm Strich eine Repowering-Fläche übrig bleibt — rechnerisch können daraus auch null Hektar werden. Und auch ein rotes Kriterium beendet die Sache keineswegs: Die 900 Meter sind eine pauschale Annahme, je nach Bundesland und Einzelfall gelten geringere Abstände.

Wo der QuickCheck aufhört, setzt die detaillierte Repowering-Analyse an – der Repowering-DeepCheck. Dabei sehen wir uns den Standort von Hand an: Liegt die Altanlage in einem Windenergiegebiet laut Regional-, Flächennutzungs- oder Bebauungsplan? Decken sich die MaStR-Koordinaten mit dem Luftbild? Welche Abstände gelten in dieser Planungsregion wirklich, auch über die Landesgrenze hinweg? Dazu kommen Luftfahrt und Radar, die Bestandsanlagen im Umkreis von tausend Metern samt Gesamthöhe, Rotordurchmesser und Abstand in Haupt- und Nebenwindrichtung, die Flurstücksstruktur und ein realistischer Trassenverlauf zum nächsten Umspannwerk. Auch die Frage, ob im 2H-Umkreis mehr als eine neue Anlage Platz findet, klärt sich hier. Nach drei bis fünf Werktagen liegt das Ergebnis auf dem Tisch.

„Das Repowering-Potenzial ist gerade bei älteren Windparks einer der entscheidenden Werttreiber – vielen Betreibern ist aber gar nicht bewusst, welche Möglichkeiten ihr Standort bietet. Mit unserem neuen Repowering QuickCheck geben wir Verkäufern wie Investoren innerhalb weniger Sekunden eine erste Orientierung, ob sich ein genauerer Blick auf einen Standort lohnt. Gerade für neue Investoren aus Industrie und Mittelstand senken wir damit die Einstiegshürde erheblich und helfen, attraktive Bestandsparks mit zusätzlichem Entwicklungspotenzial schneller zu identifizieren. Genau das ist unser Anspruch bei wind-turbine.com: nicht nur Assets zu vermarkten, sondern Käufer und Verkäufer frühzeitig mit den richtigen Daten und Orientierungshilfen zusammenzubringen", sagt Bernd Weidmann, CEO von wind-turbine.com.



Repowering-Chancen prüfen, bevor die Bagger anrücken

Unterm Strich lohnt sich am Laufzeitende vor allem eins: nachrechnen, bevor man abreißt. Als Betreiber können Sie das Ende der Förderung schließlich als Weggabelung mit vier Abzweigen betrachten — Weiterbetrieb, Verkauf, Repowering oder Rückbau. Welcher sich lohnt, hängt an den Kosten des Rückbaus und am Wert, den der Park über sein Restleben noch erwirtschaftet. Seit dem QuickCheck kommt eine dritte Zahl dazu: die Fläche, die Ihr Standort einer neuen Anlagengeneration bietet.

Manch ein Park, der auf dem Papier ein Minus zeigt, steht auf einem Stück Land, das andere längst suchen. Und die Frist läuft. Deshalb stellt wind-turbine.com die Funktion für alle registrierten und eingeloggten Nutzer offen und kostenfrei zur Verfügung.Wie immer freuen wir uns über jeden konstruktiven Hinweis unserer User.

Jetzt Anlagen auswählen und Repowering-QuickCheck ausprobieren
